Esiste un semplice principio su cui vale la pena costruire un’abitudine di tracciabilità: il momento peggiore per scoprire che un ordine è in ritardo è il giorno in cui la fabbrica aveva originariamente promesso di finirlo. A quel punto il trasporto è stato prenotato, i clienti sono stati informati e i piani di stock sono già predisposti per una data che non esiste più.
Il monitoraggio non riguarda l'invio di più messaggi. Si tratta di concordare in anticipo quali checkpoint saranno confermati, in modo che un errore nella seconda settimana emerga nella seconda anziché nella sesta settimana. Una fabbrica che rispetta veramente i tempi trova tutto questo facile. Uno che resiste alla conferma specifica del traguardo è dirti qualcosa prima che si verifichi qualsiasi ritardo.

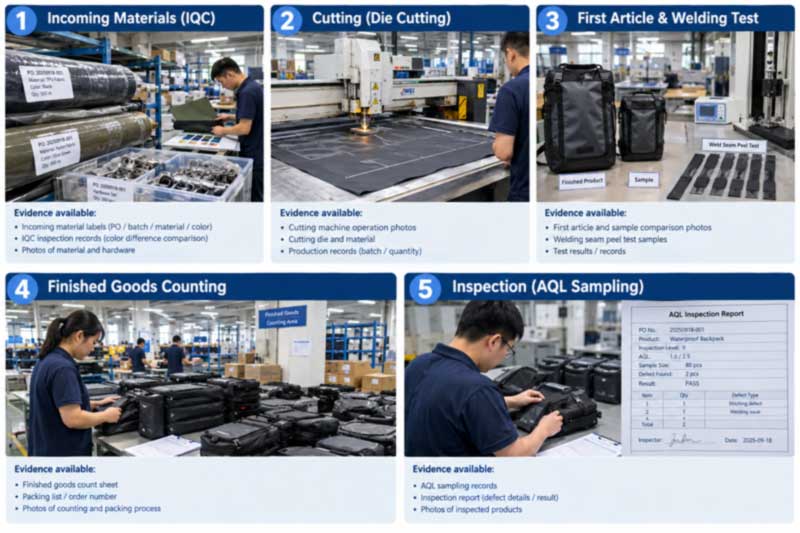

Invece di chiedere quando verranno spedite le merci, segui i progressi in ogni fase. Su un ordine di borsa impermeabile i punti di controllo significativi sono:
| Pietra miliare | Ciò che conferma | Prove da richiedere |
|---|---|---|
| I materiali sono arrivati e controllati | Tessuto, cerniere, hardware interno e IQC superato | Foto dei rulli e della ferramenta con il riferimento dell'ordine; conferma della tonalità rispetto allo standard approvato |
| Il taglio è iniziato | Pannelli tagliati secondo il modello approvato | Foto di linea; conferma che la versione del modello corrisponde al campione approvato |
| Approvato il primo articolo | La prima unità di produzione corrisponde al campione d'oro | Foto o un'unità del primo articolo spedita; risultato del test di distacco della saldatura dall'inizio della corsa |
| Produzione completata | Quantità finita, prima dell'imballaggio | Conferma del conteggio e record QC in linea |
| L'ispezione è stata superata | Merci verificate rispetto all'AQL e ai test concordati | Rapporto di ispezione: il documento a cui è legato il pagamento del saldo |
Il vantaggio di nominarli alla conferma dell'ordine piuttosto che a metà produzione è che a ognuno di essi è allegata una data. Un traguardo mancato diventa quindi immediatamente visibile anziché essere assorbito silenziosamente nel programma.

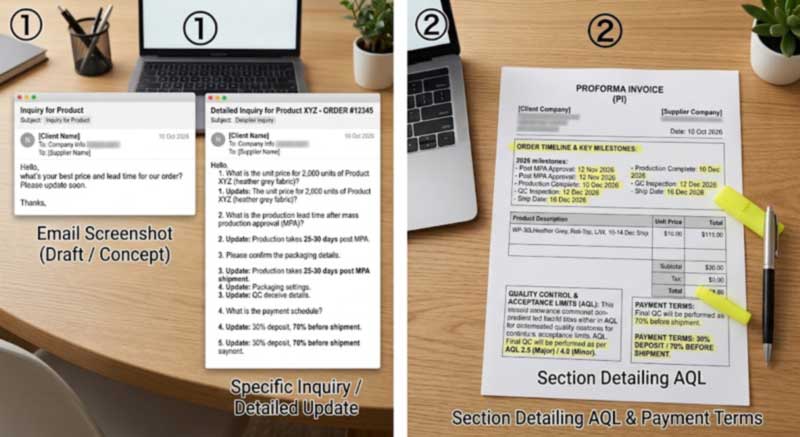

Questa è l’abitudine più utile che un acquirente possa adottare e non costa nulla. Confrontare:
Altre domande con la stessa proprietà: quante unità vengono tagliate, quante saldate, quante assemblate, in quale data sarà pronto il primo articolo, in quale data è prenotata la revisione. Domande vaghe ricevono risposte vaghe; domande specifiche espongono i problemi abbastanza presto da risolverli.
Un segnale correlato che vale la pena osservare: aggiornamenti che diventano meno specifici nel tempo. Un fornitore che forniva i conteggi delle unità e ora dice che "tutto è sulla buona strada" di solito ha riscontrato un problema dal quale sta cercando di risolversi prima di dirtelo. Questo cambiamento nel linguaggio è spesso il primo avvertimento disponibile.
I ritardi in questa categoria si concentrano in luoghi prevedibili e conoscerli ti dice cosa controllare:
Il monitoraggio funziona meglio quando i termini vengono concordati all'inizio. Vale la pena includere nell'ordine di acquisto o nella fattura pro forma:
Per contestualizzare ciò che sta accadendo in quelle settimane, una borsa impermeabile si muove secondo una sequenza fissa:
La sequenza tecnica completa è riportata nella guida alprocesso di produzione dal taglio alla saldatura RF.
Gli aggiornamenti di fabbrica sono utili ma vengono segnalati automaticamente. Laddove un ordine è voluminoso o ha una data critica, un controllo indipendente converte un reclamo in un fatto: un'ispezione durante la produzione con un completamento pari a circa il 20-30% rileva problemi fondamentali mentre il ciclo può ancora essere corretto e un'ispezione finale prima della spedizione verifica i prodotti finiti.
Gli acquirenti sono invitati a nominare il proprio ispettore o una terza parte come SGS o QIMA in entrambi i siti. L'intera procedura di ispezione del cliente (unboxing, estrazione sottovuoto, riposo statico di 24 ore e determinazione delle perdite d'aria) può essere osservata dall'inizio alla fine. Le norme e le classificazioni dei difetti sono stabilite nelstandard di controllo qualità per la produzione impermeabilee come organizzare una visita in loco nella guida aaudit di fabbrica.
Un'abitudine che distingue gli acquirenti che migliorano da quelli che ripetono gli stessi problemi: una breve revisione post-ordine una volta spedita la merce. Percorri la sequenza temporale tappa per tappa e chiedi dove si sono verificati i problemi, quale ne è stata la causa principale, quanto è stata efficace la correzione e come è stato possibile prevenirla del tutto la prossima volta.
In un programma ripetuto questo si inserisce direttamente nell'ordine successivo: un componente che ha causato un ritardo viene ordinato prima, un'ambiguità nelle specifiche che ha causato una rielaborazione viene scritta nel pacchetto standard e la pianificazione viene modificata per riflettere ciò che è effettivamente accaduto piuttosto che ciò che era stato pianificato. Mantenere il quinto ordine uguale al primo è trattato nella guida ariordinare la consistenza.
Sealock (YiFuLong Outdoor Gear Co., Ltd.) costruisce borse impermeabili da oltre 20 anni, producendo per marchi outdoor internazionali tra cui OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS e West Marine.
Organizzato per categoria anziché per priorità:
| Immagine | Modello | Categoria | Materiale | Valutazione | Pagina del prodotto |
|---|---|---|---|---|---|
|
SL-D002 | Borsa impermeabile, 5–63 litri | PVC 500D | IPX7 | Visualizzazione |
|
SL-C594 | Borsone da 55 litri | PVC 500D | IPX7 | Visualizzazione |
|
SL-E119 | Zaino, 20 litri | Composito TPU cationico | IPX8 | Visualizzazione |
|
SL-C619 | Motocicletta, 35/50L | PVC 500D | IPX6 | Visualizzazione |
|
SL-K089-A | Borsa per telaio bici | TPU 600D | Classificato in base alle condizioni atmosferiche | Visualizzazione |
|
SL-E868A | Imbracatura da pesca, 12L | TPU 840D | IPX8 | Visualizzazione |
Le categorie complete si trovano sottoborse impermeabili, zaini asciutti, Eborse asciutte.
D: Con quale frequenza dovremmo chiedere aggiornamenti durante la produzione?
R: Piuttosto che una frequenza, concorda i checkpoint. Materiali interni, taglio iniziato, primo articolo approvato, produzione completata, ispezione superata: cinque conferme con date allegate battono le e-mail settimanali che chiedono come stanno andando le cose, e emerge uno scivolone quando accade piuttosto che alla fine.
D: Il nostro fornitore afferma che tutto procede secondo i piani ma non fornisce dettagli. È un problema?
R: Vale la pena indagare. Chiedi un numero anziché uno stato: quale percentuale di materiali è confermata, quante unità vengono tagliate, in quale data è pronto il primo articolo. Gli aggiornamenti che diventano meno specifici nel tempo sono spesso il primo avvertimento disponibile che una pianificazione è stata spostata.
D: Cosa causa solitamente ritardi nell'ordine di un bagaglio?
R: La disponibilità del materiale innanzitutto: i cicli di tintura personalizzati e le cerniere specializzate hanno i propri tempi di consegna. Quindi modifiche tardive alle specifiche, che impongono un arresto o una rilavorazione, strumenti per nuove forme, chiusure per festività e pianificazione anziché capacità. La maggior parte è visibile in anticipo se le tappe fondamentali vengono confermate.
D: Possiamo eseguire l'ispezione durante la produzione anziché solo prima della spedizione?
R: Sì, e ne vale la pena per ordini grandi o con date critiche. Un'ispezione al completamento di circa il 20-30% rileva problemi fondamentali mentre il ciclo può ancora essere corretto; l'ispezione pre-imbarco verifica quindi i prodotti finiti. In entrambi i siti sono accettati ispettori nominati dall'acquirente o di terze parti.
D: Come proteggiamo un lancio con una data critica?
R: Retrodata la data disponibile attraverso il transito, l'ispezione e la produzione, quindi aggiungi un buffer e condividi la data di lancio su richiesta in modo che il programma sia costruito attorno ad essa. Laddove il ritardo comporta un costo reale, concordare un rimedio nell'ordine piuttosto che fare affidamento sulla buona volontà dopo il fatto.
D: La struttura dei pagamenti 30/70 ci protegge?
R: Lo fa quando il saldo è legato a un'ispezione pre-imbarco superata anziché a una promessa. Quel singolo termine è ciò che dà forza commerciale all'ispezione: nessun rapporto, nessun saldo, le merci rimangono in fabbrica fino al completamento della rilavorazione e al superamento dell'ispezione di follow-up.
Invia la data di consegna richiesta insieme alla quantità e alle specifiche e pianificheremo le tappe fondamentali di produzione e ispezione in base ad essa anziché indicare un tempo di consegna isolato —inviare una richiesta. Sealock risponde alle richieste di approvvigionamento entro 24 ore, con produzione da Dongguan, Cina o Ho Chi Minh City, Vietnam.
